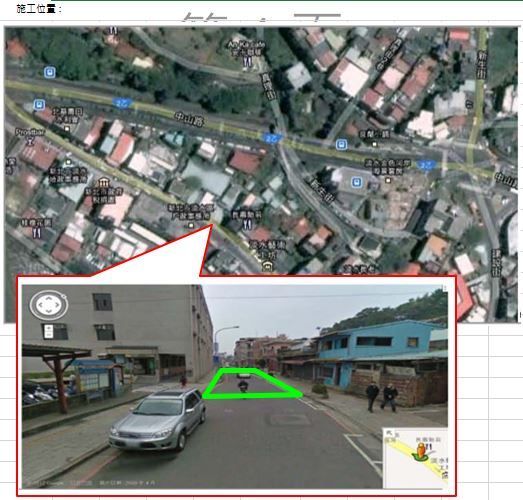

淡水區汙水下水道系統潛盾工程 - 切刃齒檢查部地盤改良 0K+860
2021.06.03

  潛盾機在 0K+460m 處做完切刃齒檢查後繼續往前潛盾,原預定在約 0K+860 處再次檢查切刃齒狀況,再前進至到達井。

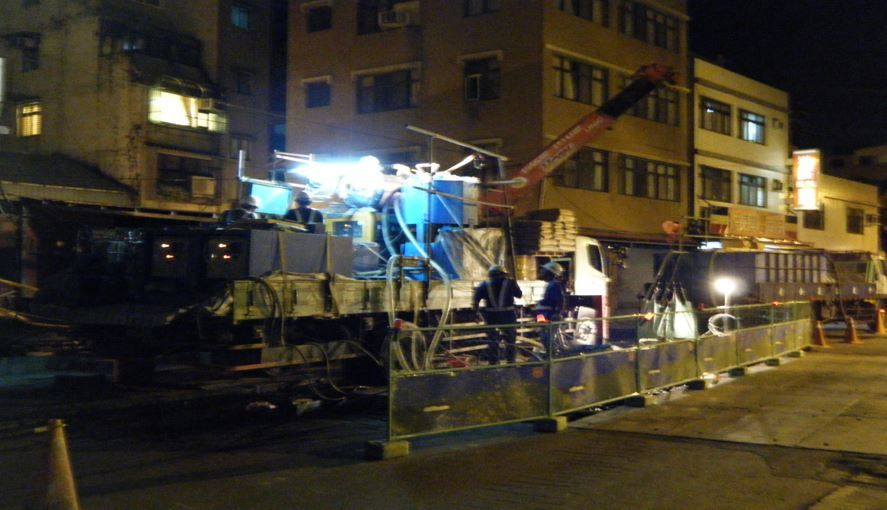

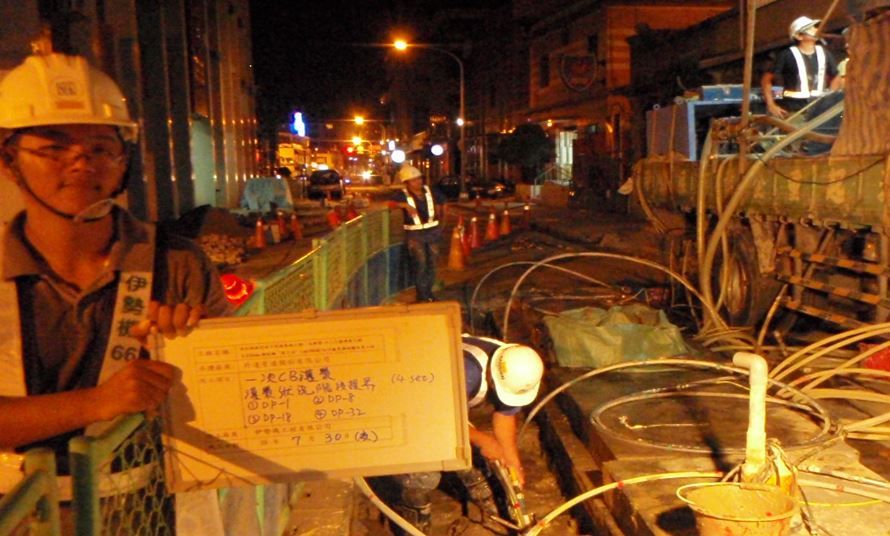

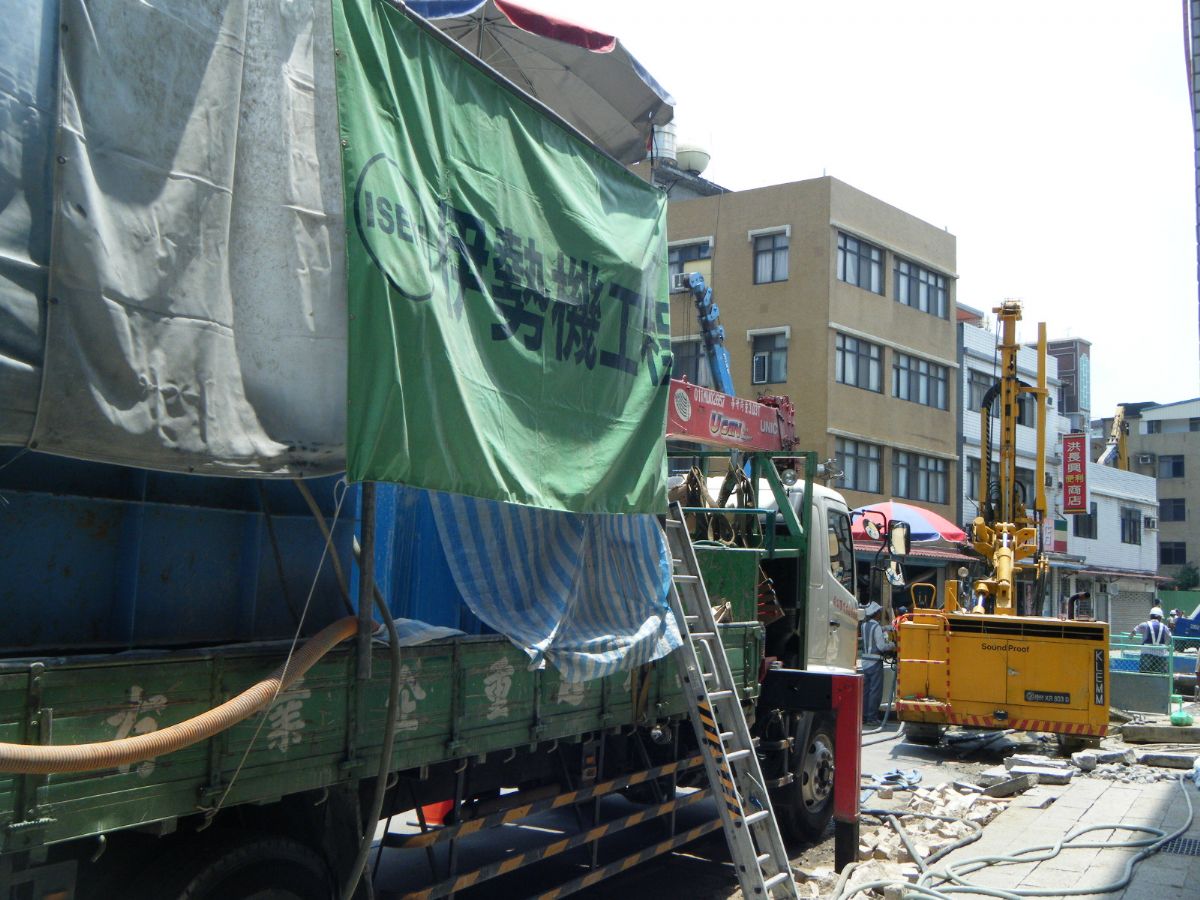

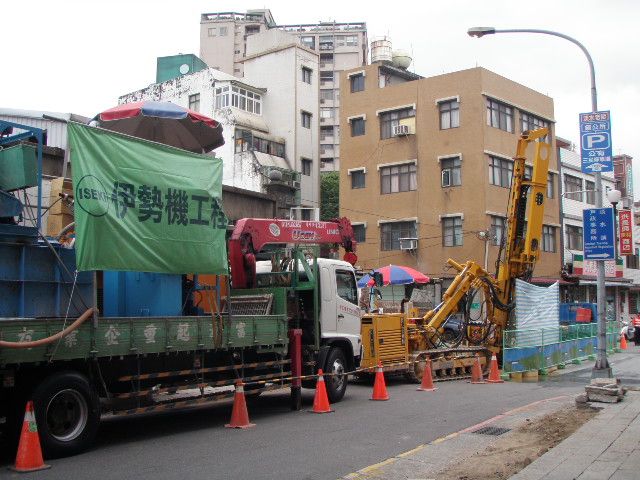

為了達到該區域土壤之止水性與自立性之計劃要求(K≤1×10-5cm/sec),我方採用現今灌漿工法中最為可靠的二重管雙環塞灌漿工法工法,並預定採用一次 CB 及二次溶液型矽膠 Silicalizer 作為本工程之灌漿材料。

後來因為潛盾機在 0k+620m 處齒輪箱封圈磨耗過度造成進水,潛盾機故障無法繼續前進,於是在完成一次 CB 灌漿後取消二次灌漿工作。
